Būvdarbu norises gaita objektā “Skanstes teritorijas revitalizācijas 1. kārta”
Rīgas valstspilsētas pašvaldības Pilsētas attīstības departamenta (turpmāk -Departaments) īsteno Eiropas Reģionālās attīstības fonda līdzfinansētā projekta “Skanstes teritorijas revitalizācijas 1.kārta” (ID Nr. 5.6.2.0/17/I/030) (turpmāk – Projekts).

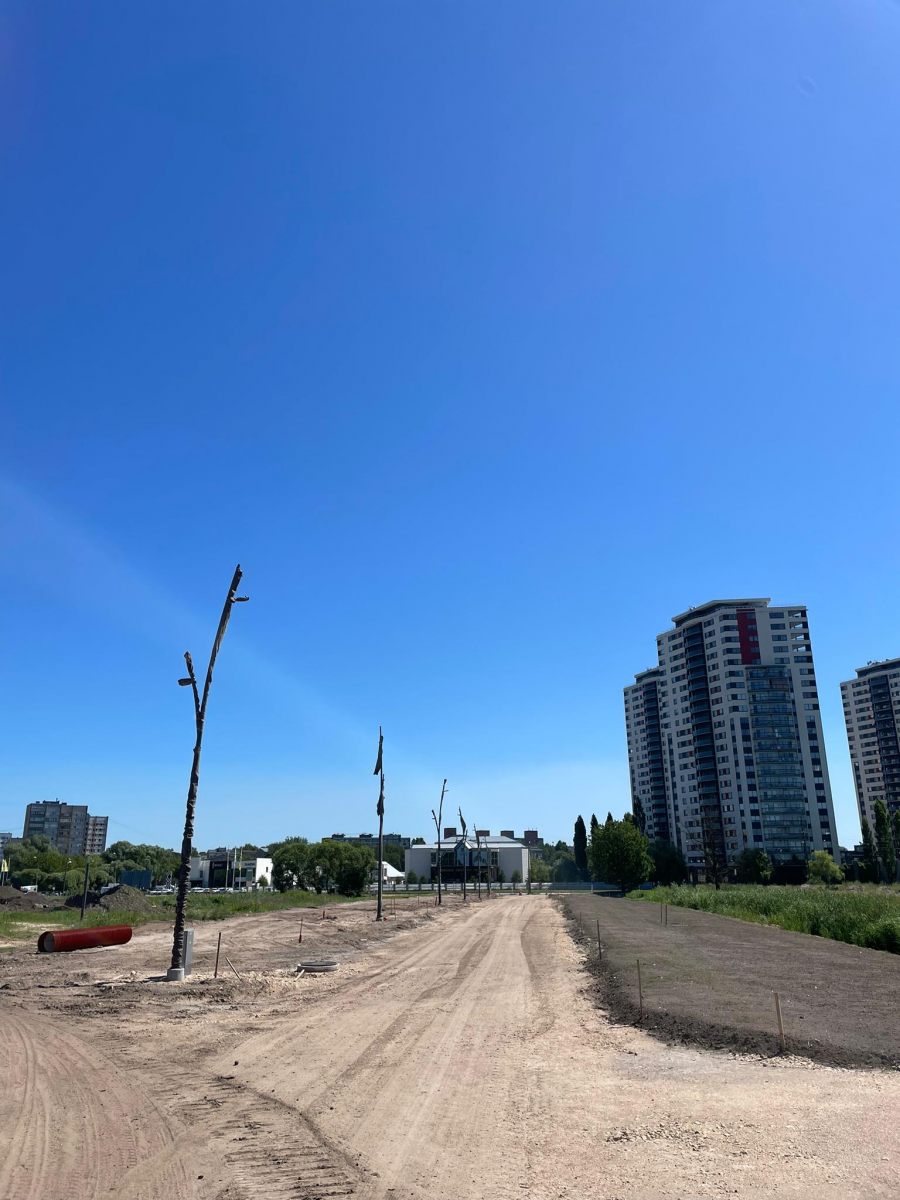

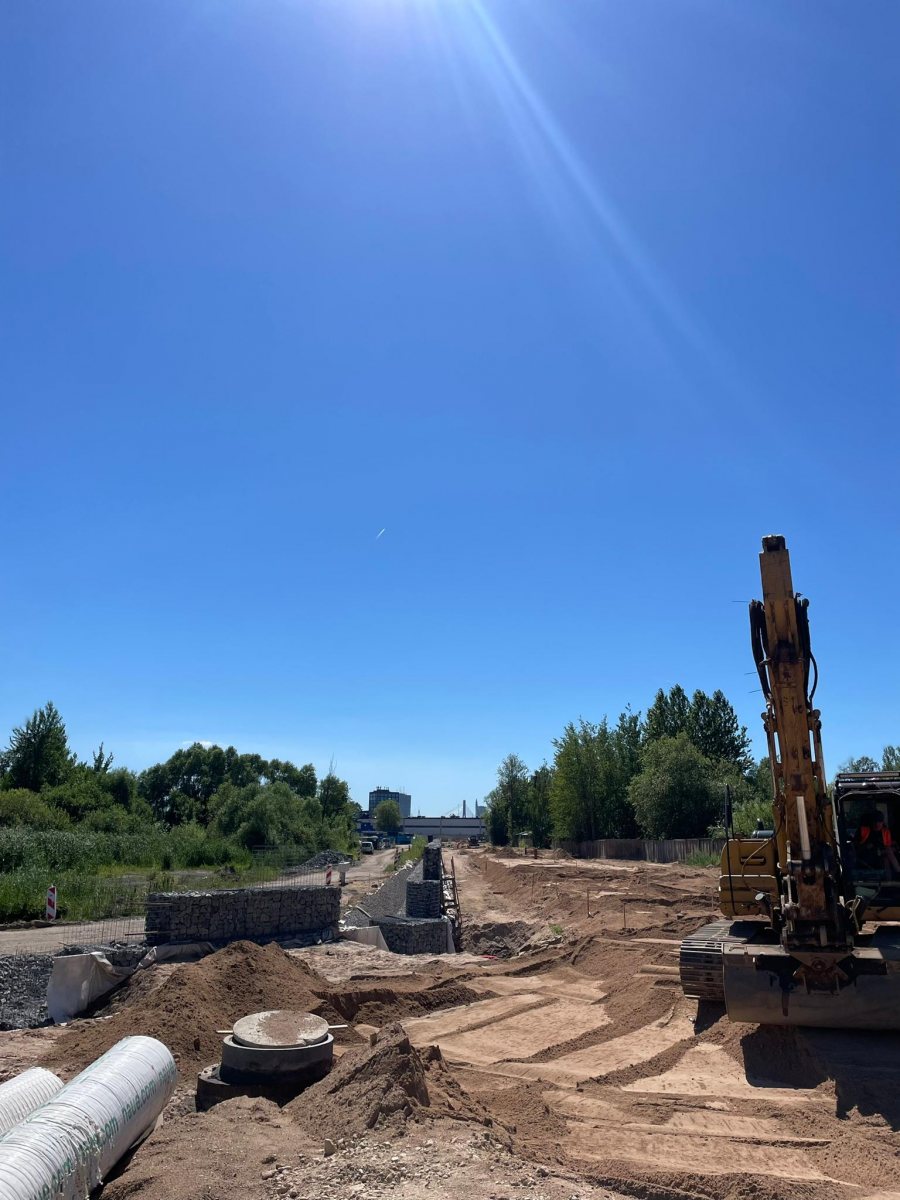

2024. gada 25. martā pēc tehnoloģiskā pārtraukuma beigām objektā “Skanstes teritorijas revitalizācijas 1. kārta” būvuzņēmējs – SIA ACBR, ar kuru 2023. gada 5. decembrī noslēgts līgums par būvdarbu veikšanu, uzsācis būvdarbus, īstenojot SIA “BRD projekts” izstrādātā būvprojekta “Skanstes teritorijas revitalizācijas 1.kārta” un “Skanstes teritorijas revitalizācijas 1. kārtas 2. kārtas konservācija” risinājumus. Būvdarbi, abu būvprojektu ietvaros, norisinās vienlaicīgi. Ir veikta jau uzbūvēto cauruļvadu CCTV inspekcija (mūsdienīga cauruļvadu sistēmas pārbaude, kuru veicot tiek iegūta ticama informācija un konstatēti fakti par cauruļvadu tehnisko stāvokli, tiek veikti cauruļvadu slīpuma mērījumi, apsekoti cauruļvadu sistēmas pieslēgumi, fiksēti iespējamie defekti, kā arī iegūta kvalitatīva, uzskatāma vizuāla informācija digitālā video formātā), uzsākta konstatēto defektu novēršana, lietus kanalizācijas un ūdens kanalizācijas tīklu būvniecība, veikta iestādīto koku un objekta teritorijā pierakto koku apsekošana. Skanstes parka teritorijā tiek veikti dīķu tīrīšanas un rakšanas darbi, parka celiņu bruģēšana, citi labiekārtošanas un pazaļumošanas darbi. Aktīvi norisinās J.Krūmiņa ielas būvniecības darbi, būvdarbi J.Lapiņa, J.Dikmaņa ielās, sadales tīklu un ielu apgaismojuma izbūve, atlikušo sanācijas darbu veikšana.
Veicot lietusūdens uzkrāšanas un novadīšanas sistēmas būvniecības darbus, objektā starp J.Lapiņa ielu, J.Krūmiņa ielu un J.Daliņa ielu konstatēts grunts piesārņojums, saņemts Valsts vides dienesta ziņojums un veikta ģeoekoloģiskā izpēte, šobrīd izstrādes stadijā ir sanācijas programma, kas tiks iesniegta saskaņošanai Valsts vides dienestā. Grunts piesārņojumu konstatētajā apgabalā būvdarbi ir apturēti.
Ņemot vērā tehnoloģiskā pārtraukuma laiku, kā arī neparedzēto darbu apjomu, būvniecības līguma izpildes termiņš ir pagarināts līdz 2024. gada 22. septembrim.
Neparedzēto darbu veikšanai piešķirti līdzekļi no Rīgas pilsētas infrastruktūras fonda 920 000 EUR apmērā.
Projekta īstenošanas kopējais budžets 22 396 061,52 EUR.
